Fördjupa dig i projektledning inom bygg och hur det hänger ihop med verksamhetens arbetssätt.
Ostlänken och Västlänken är två av Sveriges största järnvägsinvesteringar, men de löser olika problem och byggs under helt olika förutsättningar. Ostlänken är cirka 15 mil ny linjejärnväg mellan Järna och Linköping för 102,8 miljarder kronor. Västlänken är åtta kilometer järnväg genom centrala Göteborg med en kostnadsprognos på 49,3 miljarder.
En enkel division gör Västlänken nästan nio gånger dyrare per kilometer. Den matematiska skillnaden är riktig, men den beskriver inte projektens effektivitet på egen hand. Västlänkens kostnad rymmer tre centrala stationer, tunnlar i både berg och lera, komplicerade trafikomläggningar och arbete intill befintliga byggnader och anläggningar. Ostlänken är mycket längre och innehåller samtidigt omkring 25 procent bro eller tunnel, fyra nya resecentrum och ett stort antal egna gränssnitt.
Jämförelsen i en mening: Ostlänken kostar cirka 685 miljoner kronor per kilometer, medan Västlänken ligger runt 6,2 miljarder per kilometer. Kostnad per kilometer är användbar som storleksindikator, men behöver kompletteras med stationer, tunnelandel, geologi, stadsrisk och vilken funktion som faktiskt byggs.
Uppgifterna faktagranskades den 5 september 2026. Kostnader och tidplaner kan ändras. Båda kostnaderna anges av Trafikverket i 2025 års prisnivå eller som aktuell prisnivå under 2025, men kalkylernas omfattning och riskhantering är inte identiska.
Ostlänken och Västlänken i siffror
| Aspekt | Ostlänken | Västlänken |
|---|---|---|
| Huvudfunktion | Ny dubbelspårig linje mellan Järna och Linköping | Ny genomgående järnväg under centrala Göteborg |
| Längd | Cirka 150 km | Cirka 8 km, drygt 6 km i tunnel |
| Publicerad kostnad | 102,8 mdkr, prisnivå 2025 | 49,3 mdkr, aktuell prisnivå september 2025 |
| Enkel kostnad per km | Cirka 685 mnkr | Cirka 6,2 mdkr |
| Bro och tunnel | Cirka 25 procent av sträckan | Drygt 75 procent tunnel |
| Stationer | Fyra nya resecentrum | Tre nya stationer i centrala lägen |
| Hastighet | Upp till 250 km/h | Pendel- och regiontåg genom Göteborg |
| Byggstatus | Successiv byggstart, stora paket tilldelade | Produktion och färdigställande pågår |
| Planerad trafikstart | 2035 | Centralen i december 2026, hela systemet troligen 2030 |
Beräkningen bygger på 102,8 miljarder dividerat med 150 kilometer, vilket ger cirka 685 miljoner kronor per kilometer för Ostlänken. 49,3 miljarder dividerat med åtta kilometer ger cirka 6,16 miljarder per kilometer för Västlänken. Med dessa avrundade värden är Västlänkens kilometerkostnad ungefär nio gånger högre.
Det går däremot inte att dra slutsatsen att den ena anläggningen automatiskt ger nio gånger sämre värde. En kilometer genom obebyggd terräng och en kilometer under en tät stad är olika produkter. Stationer, anslutningar, temporära konstruktioner, trafik under byggtid och skydd av omgivande bebyggelse kan väga tyngre än själva spårlängden.

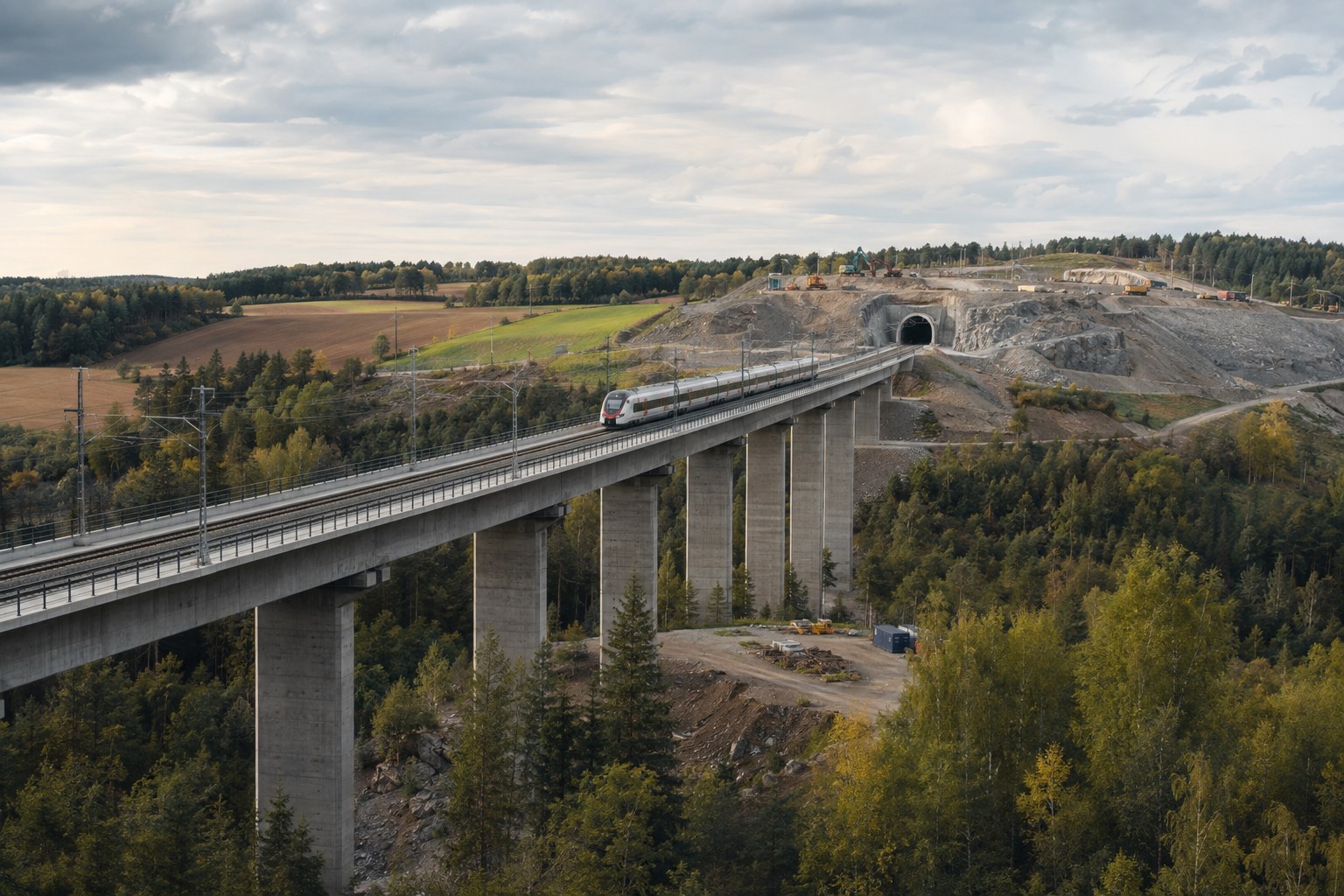

Ostlänken: 15 mil ny kapacitet i östra Sverige
Ostlänken är en ny dubbelspårig järnväg mellan Järna och Linköping. Den passerar Södertälje, Trosa, Nyköping, Norrköping och Linköping och byggs för persontåg i upp till 250 kilometer i timmen. Trafikverket anger en preliminär byggperiod 2024–2034 och planerad trafikstart 2035.
Den aktuella kostnadsbedömningen är 102,8 miljarder kronor i 2025 års prisnivå. Projektet omfattar omkring 15 mil järnväg, fyra nya resecentrum och en sträckning där cirka 25 procent går på bro eller i tunnel. Alla dessa uppgifter finns på Trafikverkets aktuella projektsida för Ostlänken.
Två kontrakt visar projektets verkliga skala
I februari 2026 tilldelade Trafikverket två totalentreprenader med tidig leverantörssamverkan:
- Vagnhärad, med en normalkostnad på 9,5 miljarder kronor, till Hochtief Infrastructure.
- Skavsta, med en normalkostnad på 12,0 miljarder kronor, till Bouygues Travaux Publics.
Entreprenaderna omfattar tillsammans omkring 60 kilometer dubbelspår på bank, bro och i tunnel. Vagnhäradspaketet innehåller även ett nytt resecentrum. Sex av Ostlänkens elva entreprenader utgår enligt Trafikverket från konceptet tidig leverantörssamverkan, där leverantörens erfarenhet tas in tidigare än i en traditionell utförandemodell. Läs Trafikverkets tilldelningsbesked.
För branschen innebär detta stora volymer men också långa åtaganden. Organisation, projektering, produktion, masshantering och leverantörskedjor behöver fungera över många år. Tilldelade huvudentreprenader är fortfarande relevanta för specialister, men affären finns då hos huvudentreprenörens inköpsorganisation och inte i en ny huvudupphandling.
Norrköping visar vad aktiv kostnadsstyrning kan innebära
I Norrköping hade Trafikverket och kommunen tidigare planerat ett upphöjt spårläge på bro genom centrala delar. Fördjupad projektering visade behov av mer markförstärkning och tekniska lösningar som skulle höja kostnaden med drygt 1,9 miljarder kronor jämfört med medfinansieringsavtalet.
I mars 2026 föreslog parterna därför att gå vidare med ett markförlagt läge. Trafikverket bedömde att den lösningen kunde hålla nere kostnaden och förenkla genomförandet utan att förskjuta trafikstarten. Förslaget behöver samtidigt behandlas politiskt och arbetas in i den fortsatta planeringen. Se den nya planeringsinriktningen för Norrköping.
Exemplet visar att kostnadsstyrning behöver påverka utformningen medan alternativ fortfarande är möjliga. När kontrakt, markåtkomst och tekniska lösningar redan är låsta blir samma besparing betydligt svårare att realisera.
Västlänken: kort sträcka, mycket urban funktion

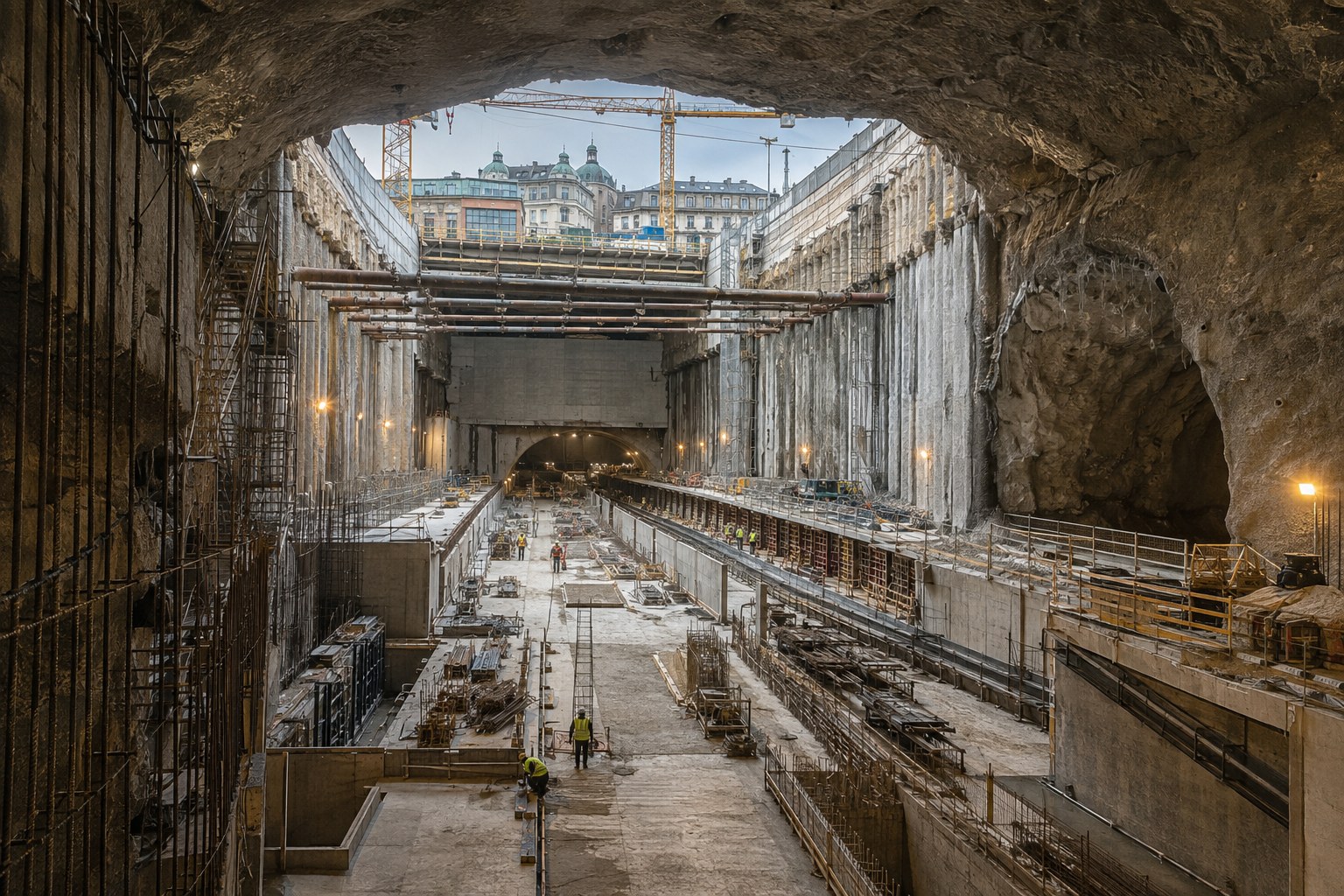

Västlänken är åtta kilometer järnväg för pendel- och regiontåg genom Göteborg. Drygt sex kilometer går i tunnel. Tre nya stationer byggs vid Centralen, Haga och Korsvägen. Syftet är att skapa genomgående trafik, öka kapaciteten och minska sårbarheten i Västsveriges järnvägssystem.
Projektets ursprungsbudget var 20 miljarder kronor i 2009 års prisnivå. Trafikverkets äldre omräkning motsvarade 28,4 miljarder i den då aktuella prisnivån. Efter fortsatta kostnadsökningar, förseningar och kontraktsproblem angav Trafikverket i september 2025 en ny prognos på 49,3 miljarder kronor i aktuell prisnivå, där återkrav på 7,5 miljarder kronor i flera kontrakt räknats in. Målet är fortsatt ett färdigställande 2030. Läs Trafikverkets besked om kontrakt och kostnadsprognos.
Varför blir en kort cityjärnväg så dyr?
Västlänken byggs inte som en jämn tunnel genom samma geologi. Den passerar berg och djupa lerlager, går under eller intill känsliga byggnader, kanaler, trafikleder, ledningssystem och befintlig järnväg. Produktionen måste samtidigt fungera mitt i en stad som ska vara öppen under byggtiden.
Några kostnadsdrivare är särskilt tydliga:
- Tre underjordiska stationer. Stationer kräver stora schakter och bergrum, plattformar, installationer, brandskydd, utrymning, hissar, rulltrappor och tekniska system.
- Lera och vatten. Belastning och grundvatten behöver kontrolleras för att undvika sättningar och påverkan på omgivningen.
- Befintlig stad. Trafik, verksamheter, kulturmiljöer och ledningar måste hanteras samtidigt som anläggningen byggs.
- Många gränssnitt. Bergtunnel, betongtunnel, stationer, järnvägsteknik och stadsåterställning ska passa ihop tekniskt och tidsmässigt.
- Kontraktsproblem och omtag. Trafikverket hävde Hagaentreprenaden 2023 och Korsvägenkontraktet 2025, vilket ledde till ny kontraktering och förändrad genomförandeplan.
Ett konkret exempel på komplexiteten är arbetet under Hisingsbron. Inför färdigställandet av Centralen behövde bron kontrollerat avväxlas så att lasten kunde föras över från tillfälliga stöd till Västlänkens tunneltak. Projekteringen inleddes flera år före själva lyftet och krävde samordning mellan broförvaltare, geoteknik, mätning och tunga lyft. Trafikverket beskriver arbetet och lerans känslighet i sin redogörelse för avväxlingen av Hisingsbron.
Centralen öppnar först
Station Centralen planeras öppna i december 2026 som en säckstation med fyra spår där tågen kan vända. Hela Västlänken väntas enligt Trafikverket öppna för genomgående trafik omkring 2030, med ett tidigare kommunicerat osäkerhetsspann mellan 2029 och 2032. Se Västlänkens aktuella projektöversikt.
Delöppningen gör det möjligt att ta en del av nyttan i bruk innan alla stationer och tunneldelar är klara. Den skapar samtidigt ett eget gränssnitt mellan en tillfällig trafiklösning och det slutliga genomgående systemet.

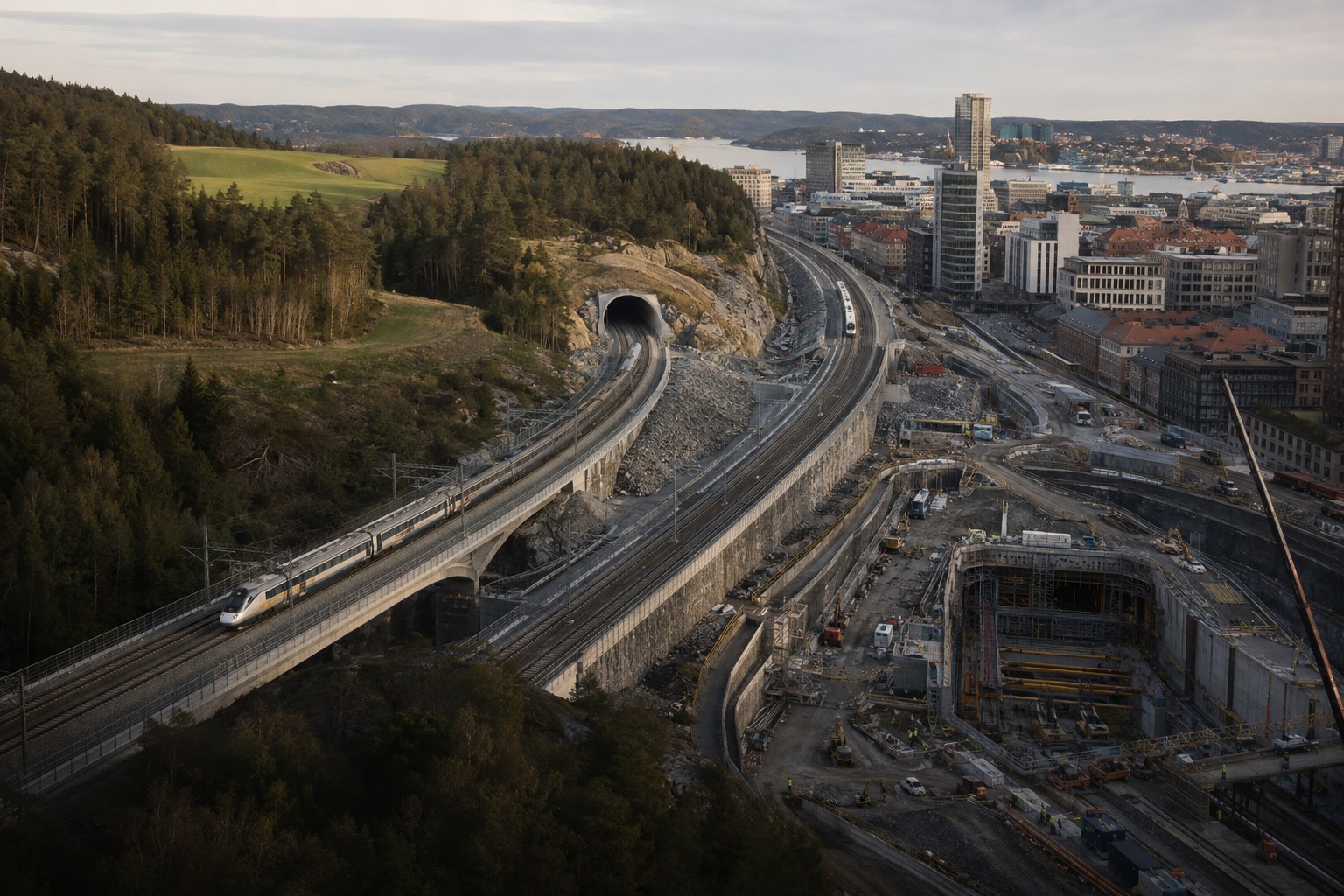

Vad kostnad per kilometer visar – och döljer
Kostnad per kilometer är ett enkelt och användbart kontrolltal. Det kan visa att två investeringar ligger i helt olika storleksordning och väcka frågor om omfattning och produktivitet. Men måttet blir missvisande när det används som enda kvalitetsmått.
| Måttet fångar | Måttet fångar inte |
|---|---|
| Total kostnad fördelad över linjelängd | Antal och storlek på stationer |
| Grov skillnad mellan projekt | Andel bergtunnel, betongtunnel, bro och mark |
| Förändring när samma projekt följs över tid | Geoteknik, vatten och risk för sättningar |
| En första signal om kostnadsnivå | Omfattningen av trafikomläggningar och stadsåterställning |
| Ett lättkommunicerat jämförelsetal | Kapacitet, restidsnytta och systemeffekt |
En bättre jämförelse kompletterar kilometerkostnaden med kostnad per station, tunnelkilometer, broyta, spårkilometer och den kapacitet som skapas. Den behöver också redovisa prisnivå, kalkyldatum, riskreserv och vilka kostnadsposter som ingår.
Varför tidiga kalkyler och slutprognoser glider isär
Att en senare kalkyl är större betyder inte att hela skillnaden består av dålig produktion. Tidiga uppskattningar kan ha mindre definierad omfattning, annan teknisk standard och en äldre prisnivå. När projekteringen går vidare tillkommer kunskap om mark, miljövillkor, fastigheter, säkerhet, stationer och genomförande under trafik.
Samtidigt finns ett dokumenterat systemproblem. Riksrevisionens granskning av statliga infrastrukturinvesteringar visade omfattande kostnadsökningar mellan nationella planer och rekommenderade mer systematisk analys av orsaker och förebyggande åtgärder. Myndigheten konstaterade också att projekt mycket sällan stoppas på grund av kostnadsökningar när de väl har tagits in i planen. Läs Riksrevisionens granskning av kostnadskontroll.
För en rättvis uppföljning behöver förändringen därför delas i åtminstone fyra delar:
- inflation och ändrad prisnivå,
- förändrad eller mer detaljerad omfattning,
- identifierade risker och tekniska förutsättningar,
- faktisk avvikelse i projektering, upphandling eller produktion.
Utan den uppdelningen blandas marknadspris, politiska tillägg och brister i genomförandet ihop till en enda procentsats.
Fem lärdomar för effektivare järnvägsbyggande
1. Lås funktion före detaljlösning
Beställaren behöver definiera vilken kapacitet och funktion som ska levereras, men hålla tekniska alternativ öppna tillräckligt länge för att kostnad och byggbarhet ska kunna påverka valet. Norrköpings markförlagda alternativ visar värdet av att ompröva en dyr lösning innan den låses.
2. Undersök mark och gränssnitt tidigare
Geotekniska överraskningar är dyra när produktionen redan är kontrakterad. Tidiga undersökningar, realistiska osäkerhetsintervall och gemensamma modeller minskar risken för att parterna bygger sina kalkyler på olika förutsättningar.
3. Dela kontrakten efter hanterbara gränser
För stora paket kan minska konkurrensen och samla mycket risk hos en leverantör. För många små paket skapar i stället fler gränssnitt för beställaren. Indelningen behöver spegla geografi, teknik, marknadens kapacitet och vem som bäst kan bära respektive risk.
4. Använd tidig samverkan med tydliga beslutsgrindar
Tidig leverantörssamverkan kan föra in produktionskunskap före den slutliga kalkylen. För att ge verklig effekt måste arbetssättet kombineras med öppna kostnadsdata, målpris, beslutspunkter och en tydlig möjlighet att ändra utformningen.
5. Följ kostnad och prognos på samma bas
Varje rapport bör visa grundkalkyl, beslutad omfattning, aktuell prisnivå, index, riskreserv, prognos och verkligt utfall. Det gör att ledning och beställare ser varför kostnaden ändras och kan agera innan avvikelsen blir permanent.
Vad projekten betyder för entreprenörer
Ostlänken ger långa produktionsvolymer inom mark, bro, tunnel, järnvägsteknik, installation och masshantering. Västlänken efterfrågar i högre grad förmåga att färdigställa komplexa cityarbeten, hantera installationer och samordna många tekniska gränssnitt under pågående verksamhet.
I båda fallen behöver leverantören kunna visa:
- verifierbara referenser från jämförbar teknik och kontraktsstorlek,
- kvalificerade nyckelpersoner med säkrad tillgänglighet,
- en fungerande struktur för KMA, risk och ändringshantering,
- realistisk kapacitets- och leverantörsplan över flera år,
- digital samordning mellan modell, mängd, tidplan, kalkyl och produktion.
Vår geografiska guide till stora svenska infrastrukturprojekt visar var fler projekt finns. Läs också om stora nordiska upphandlingar 2026–2028 och AI för ritningar, mängdning och anbud.
Den viktiga frågan är vilken funktion vi får för pengarna
Ostlänken och Västlänken visar att miljardbelopp behöver granskas hårt, men också att en rättvis jämförelse kräver mer än linjelängd. Ostlänken bygger ett långt nytt stråk med broar, tunnlar och resecentrum. Västlänken bygger en kort men mycket komplex länk som förändrar hur hela Göteborgs järnvägssystem fungerar.
Diskussionen bör därför handla om tre saker samtidigt: om funktionen är motiverad, om vald lösning är byggbar till rimlig risk och om kostnadsutvecklingen redovisas så tydligt att beslut kan omprövas i tid. Där finns också den praktiska vägen till mer kostnadseffektiva framtida projekt.
