Norrbotniabanan är en planerad 27 mil lång kustnära järnväg mellan Umeå och Luleå. Den ska binda samman kuststäderna, ge industrin bättre godstransporter och minska sårbarheten i ett järnvägssystem som i dag är beroende av Stambanan genom övre Norrland. Trafikverket anger kostnaden till 62 miljarder kronor i 2025 års prisnivå.
Projektet befinner sig samtidigt i tre olika skeden. Umeå–Dåva färdigställs för inledande godstrafik, Dåva–Skellefteå är i byggnation och projektering, medan Skellefteå–Luleå fortfarande planeras. Det gör att Norrbotniabanan är både ett pågående byggprojekt och en lång framtida marknad för entreprenörer och teknikkonsulter.
Status den 5 september 2026: Umeå–Dåva har mål om inledande godstrafik under året. Mellan Dåva och Skellefteå startar flera stora entreprenader, med planerad trafikstart 2036. För Skellefteå–Luleå pågår organisation, utredningar och järnvägsplaner. Tjärnbäcksbrons byggstart har flyttats till hösten 2027 på grund av villkor i miljötillståndet.
Uppgifterna faktagranskades den 5 september 2026. Tidplaner, kostnader och entreprenadindelning kan ändras. Kontrollera alltid Trafikverkets projektsida och aktuella upphandlingsdokument innan ni fattar affärsbeslut.
Norrbotniabanan i korthet
| Fakta | Aktuell uppgift |
|---|---|
| Sträckning | Umeå–Luleå längs Norrlandskusten |
| Längd | Cirka 270 km |
| Spår | Enkelspår med många mötesstationer |
| Hastighet | Upp till 250 km/h |
| Kostnad | 62 mdkr, prisnivå 2025 |
| Omfattning utöver järnvägen | Cirka 250 broar och 550 km nya vägar |
| Nya resecentrum | Skellefteå, Piteå och Luleå |
| Regionaltågstationer | Sävar, Robertsfors, Bureå, Byske och Norrfjärden |
| Umeå–Dåva | Mål om inledande godstrafik 2026 |
| Dåva–Skellefteå | Byggnation och projektering, planerad trafikstart 2036 |
| Skellefteå–Luleå | Planering och järnvägsplaner |
Uppgifterna kommer från Trafikverkets aktuella projektöversikt. Kostnaden avser hela programmet och ska inte förväxlas med värdet på en enskild entreprenad.
Varför behövs en ny kustnära järnväg?
Stambanan genom övre Norrland går till stor del genom inlandet. Den är enkelspårig, kurvig och brant och ligger långt från flera av de största kuststäderna. Trafikverket beskriver att banan har begränsad kapacitet och inte klarar de tyngre laster eller högre hastigheter som efterfrågas när transportbehoven ökar.
Norrbotniabanan ska komplettera den befintliga stambanan och ge ett alternativ när en sträcka är blockerad eller behöver underhållas. De två banorna skapar tillsammans större robusthet än dagens enda nord–sydliga järnväg mellan Umeå och Luleå.
Projektets viktigaste funktioner är:
- kortare restider för regionala resor längs kusten,
- högre kapacitet för person- och godståg,
- tyngre laster i högre hastigheter för industrins transporter,
- bättre redundans vid fel och underhåll,
- större arbetsmarknadsregioner runt Umeå, Skellefteå, Piteå och Luleå,
- möjlighet att flytta gods från väg till järnväg.
Trafikverket anger att restiderna ska halveras när banan är färdig. Ett exakt framtida restidslöfte beror på trafikupplägg, antal stopp och hur tågen ansluter till övriga nätet. Därför är den aktuella funktionsbeskrivningen mer relevant än äldre minutangivelser från tidiga utredningar.
En enkelspårig bana med stor anläggningsvolym
Norrbotniabanan planeras som enkelspår med många mötesstationer. Det är en annan lösning än Ostlänkens dubbelspår, men projektets totala anläggningsvolym är ändå omfattande. Utöver 270 kilometer järnväg anger Trafikverket omkring 250 broar och 550 kilometer nya vägar som hör till bygget.
Vägarna behövs bland annat för byggtrafik, service, ersättningar och nya passager när järnvägen förändrar det befintliga vägnätet. Broarna omfattar järnvägsbroar, vägbroar, passager för människor och djur samt konstruktioner över vattendrag och våtmarker.
Den långa sträckan skapar också stora mängder berg, jord och andra massor. Hur de kan användas lokalt påverkar transporter, klimatpåverkan, kostnad och behov av upplag. För entreprenören blir massbalans och logistik därför en central del av kalkylen, inte en fråga som kan lösas sent i produktionen.
Tre etapper med helt olika status
Umeå–Dåva: installation och förberedelse för godstrafik

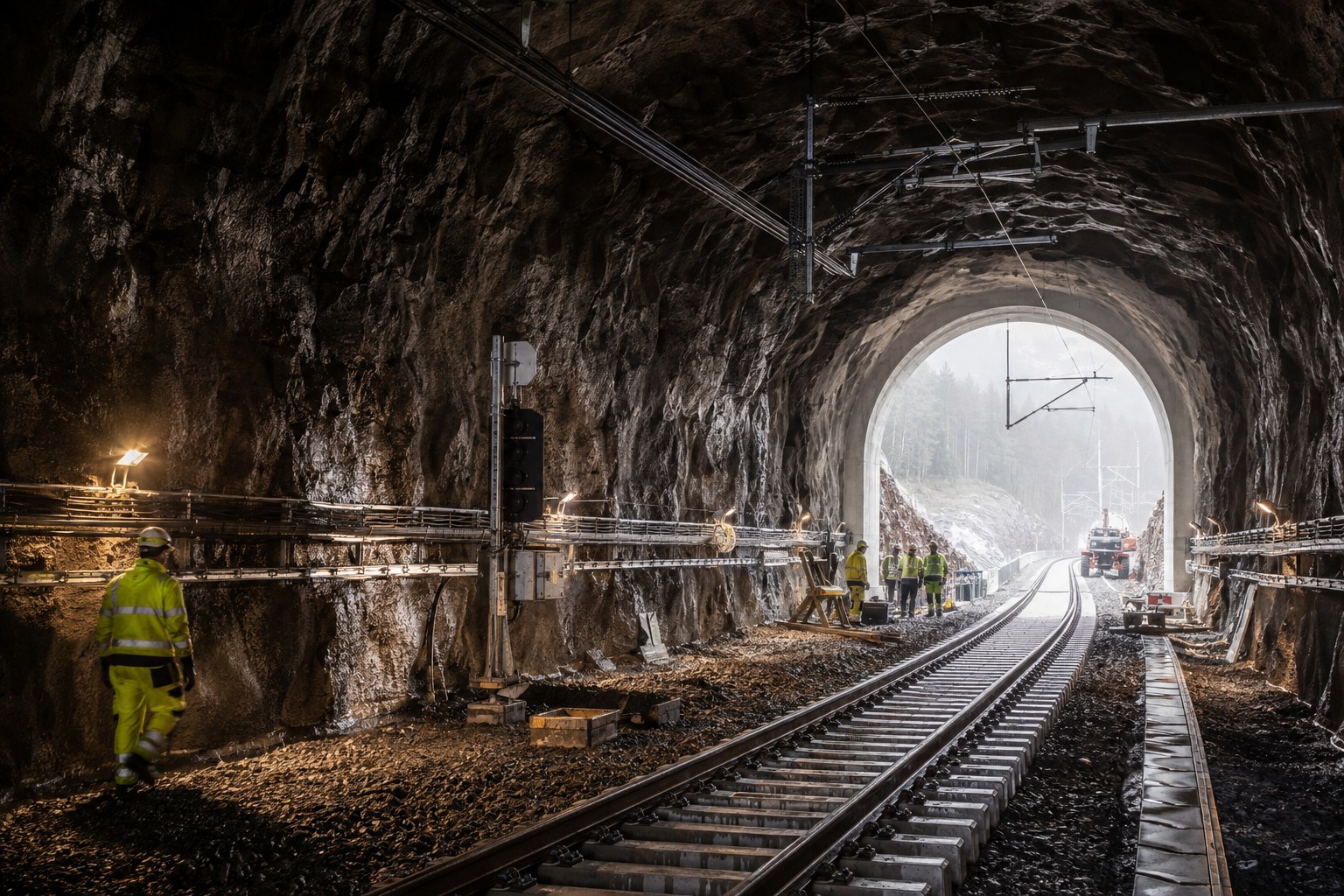

Den första etappen mellan Umeå och Dåva är längst fram. Markarbetena och den cirka 1,6 kilometer långa Ersmarkstunneln är färdiga. I maj 2026 meddelade Trafikverket att tunneln hade slutbesiktigats med godkänt resultat. Arbetet fortsätter med spår, el, signal och telekommunikation.
Målet är att öppna sträckan för inledande godstrafik under 2026. Det är en viktig precisering: etappen innebär inte att full regional persontrafik till Luleå startar under året. Den kopplar i ett första steg Dåva industriområde till järnvägsnätet och blir senare den södra delen av den sammanhängande kustbanan. Läs Trafikverkets besked om den godkända Ersmarkstunneln.
Dåva–Skellefteå: byggstarter i flera kommuner
Mellan Dåva och Skellefteå har produktionen börjat samtidigt som bygghandlingar och kommande entreprenader planeras. Trafikverket anger 2036 som planerad trafikstart för sträckan Umeå–Skellefteå.
Två konkreta arbetspaket visar hur byggandet rullas ut under 2026:
- Pålböle–Gryssjön: 6,2 kilometer järnvägsterrass och tre broar. Arbetena startade i mars 2026 och beräknas pågå till hösten 2028. Sprängning och broarbete sker nära E4, vilket kräver korta trafikavstängningar och noggrann produktionsplanering. Se Trafikverkets beskrivning av arbetena norr om Sävar.
- Gryssjön–Bygdeå: 13,5 kilometer järnvägsterrass och elva broar under en planerad byggtid på cirka tre och ett halvt år. Arbetena inleddes sommaren 2026 och ska enligt publicerad tidplan fortsätta till hösten 2029. Läs informationen om Robertsforsetappen.
Förberedande arbeten pågår även när de stora anläggningsentreprenaderna ännu inte har startat. Trafikverket tecknade sommaren 2026 kontrakt med Norra Skog för avverkning av cirka 800 hektar skogsmark längs Dåva–Skellefteå under tre år. De första etapperna är Slättheden i Skellefteå kommun och Långmyran söder om Robertsfors. Se Trafikverkets information om avverkningen.
Skellefteå–Luleå: planering före byggmarknad
Den norra delen befinner sig i ett tidigare skede. Trafikverket bygger upp projektorganisationen, gör inledande utredningar och tar fram järnvägsplaner. Norrfjärden har fått ett förordat stationsläge, medan planeringen fortsätter genom Piteå och vidare mot Luleå.
För teknikkonsulter kan affären börja redan i detta skede genom miljö, geoteknik, projektering, kostnadsstyrning och beställarstöd. För utförandeentreprenörer är det främst en period för marknadsdialog, kapacitetsplanering och framtida partnerbildning. Någon samlad byggstart för hela Skellefteå–Luleå bör inte läggas in i en försäljningsprognos innan järnvägsplaner, finansiering och kontraktstidplaner är tydligare.
Kraftförsörjningen är ett eget kritiskt spår
En elektrifierad järnväg behöver anslutningar och transformatorstationer som kan försörja trafiken. För Umeå–Skellefteå planerar Trafikverket en ny kraftledning från Yttersjön i Vindelns kommun till en transformatorstation utanför Robertsfors.
En tidigare koncessionsansökan avslogs 2024 efter ett dåvarande ställningstagande från Försvarsmakten. När myndigheten senare omprövade sin bedömning startades tillståndsprocessen om. Ett nytt samråd pågår 18 augusti–15 september 2026, samordnat med Skellefteå Krafts planerade 170 kV-ledning.
Exemplet visar varför stora järnvägsprojekt måste styras som system. Färdig terrass och broar räcker inte om kraft, signal, markåtkomst eller andra stödsystem saknar tillstånd och tidplan.

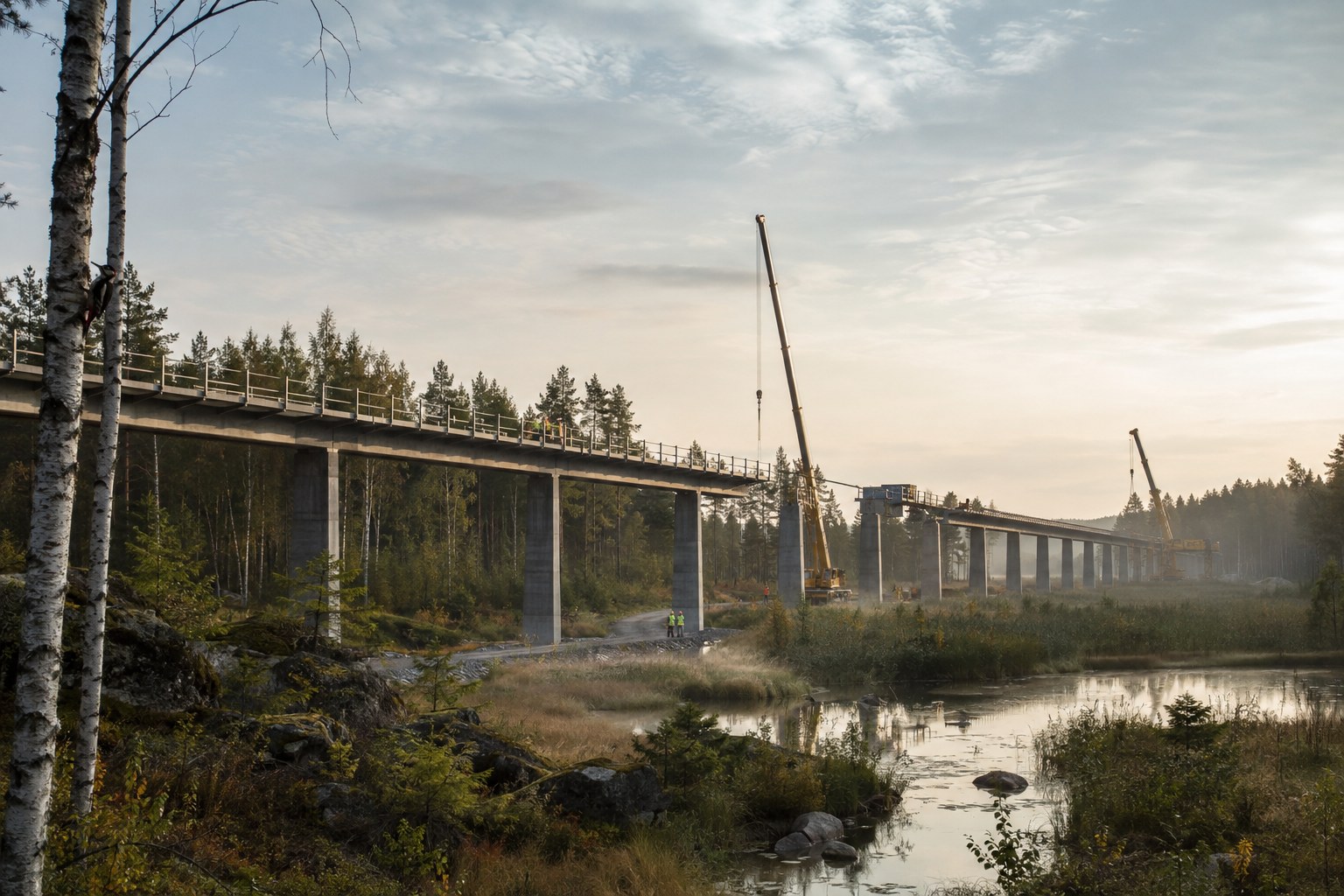

Tjärnbäcksbron: miljövillkor ändrar produktionen
Söder om Skellefteå ska Tjärnbäcksbron byggas genom Innerviksfjärdarnas naturreservat. Bron blir en cirka 480 meter lång landbro av standardiserade sektioner. Fler brostöd ger en slankare konstruktion och ska enligt Trafikverket minska klimatavtrycket.
Miljödomen innehåller samtidigt villkor kopplade till vitryggig hackspett. Byggarbetet vid bron måste pausas under häckningsperioden från mars till juni varje år. Den planerade byggtiden ökar därmed från omkring 1,5–2 år till ungefär tre år och byggstarten har flyttats från 2026 till hösten 2027.
Trafikverket bedömer att den övergripande tidplanen Umeå–Skellefteå inte påverkas. Entreprenören kan fortsätta med andra mark- och broarbeten i Innervik när arbetet vid bron ligger nere. Kostnadspåverkan från längre byggtid och produktionsanpassning är ännu inte fastställd. Läs Trafikverkets aktuella besked om Tjärnbäcksbron.
Vad entreprenörer kan lära av bron
Ett säsongsstopp påverkar mer än den direkta arbetstiden. Personal, kranar, formar, etablering, tillfälliga vägar och underentreprenörer måste planeras över flera produktionsfönster. Kalkylen behöver därför skilja på aktiv produktion, vinterförhållanden, miljöstopp och arbeten som kan flyttas till andra delar.
En robust plan bör innehålla:
- bindande miljövillkor som egna aktiviteter i huvudtidplanen,
- alternativ produktion för personal och maskiner under stoppet,
- kostnad för upprepade mobiliseringar och skydd av halvfärdiga arbeten,
- tydliga gränser för vilken part som bär ändrings- och tillståndsrisk,
- verifierbar uppföljning av buller, vatten, bränsle och artskydd.
Hållbarhetskrav behöver kunna bevisas
Norrbotniabanan visar också att miljölöften följs upp som kontraktskrav. I april 2026 hävde Trafikverket en avverkningsentreprenad efter att myndigheten konstaterat brister i sociala villkor och kravet på 100 procent HVO för arbetsmaskiner och fordon. Trafikverket uppgav att förfalskade bränslefakturor hade använts för att undvika vite och polisanmälde händelsen.
En ny avverkningsentreprenad hade redan planerats för resterande sträckor och Trafikverket bedömde att programmets slutkostnad och tidplan inte skulle påverkas. Läs beställarens redogörelse för det hävda kontraktet.
För leverantören är innebörden tydlig: en klimatplan är inte färdig när anbudet lämnas. Bränsle, transporter, material och sociala villkor behöver ha spårbara underlag, ansvariga personer och löpande intern kontroll under hela kontraktet.
Vad projektet betyder för industrin och kuststäderna
Den nya banan kopplar samman Sveriges största kustregion utan dagtågstrafik. För persontrafiken innebär den nya pendlingsmöjligheter mellan städer och mindre orter. För godstrafiken ger en kortare kustnära sträckning högre kapacitet och ett alternativ till den sårbara stambanan genom inlandet.
Det är särskilt relevant för norra Sveriges gruv-, stål-, skogs-, energi- och förädlingsindustri. Stora industriprojekt kan ändra omfattning och tidplan, men det långsiktiga transportbehovet handlar om mer än ett enskilt företag. Malm, stål, skogsprodukter, insatsvaror och färdiga produkter behöver nå hamnar, kunder och övriga Europa med hög leveranssäkerhet.
Affärsmöjheter för entreprenörer och konsulter
Trafikverkets entreprenadstrategi för Dåva–Skellefteå beskriver en blandning av mark-, anläggnings- och broentreprenader. Marknadsdialogen har lett till större paket, färre överlappande arbetsområden och tydligare gränssnitt. De angivna paketstorlekarna spänner från hundratals miljoner till över en miljard kronor.
| Kompetens | Exempel på behov |
|---|---|
| Mark och terrass | schakt, fyllning, förstärkning, dränering och masshantering |
| Bro och betong | standardbroar, större landbroar, faunapassager och tillfälliga konstruktioner |
| Berg | skärningar, sprängning och tunnel |
| BEST | bana, el, signal och telekommunikation |
| Miljö och KMA | vatten, buller, artskydd, bränsledata och kontraktsuppföljning |
| Projektering och beställarstöd | geoteknik, konstruktion, kalkyl, planering och byggplatsuppföljning |
| Logistik | byggvägar, transporter, etablering och materialflöden över långa avstånd |
Aktuella och planerade affärer publiceras på Trafikverkets branschsida för Norrbotniabanan och i Trafikverkets upphandlingssystem. Följ båda eftersom projektinformation, marknadsdialog och den juridiskt styrande annonsen fyller olika funktioner.
Så bör en leverantör förbereda sig
- Välj ett geografiskt och tekniskt område där referenserna verkligen passar.
- Kartlägg kommande paket, produktionstid och när de konkurrerar om samma personal och maskiner.
- Säkerställ kapacitet för bro, geoteknik, miljö och masslogistik genom egna resurser eller partners.
- Bygg en spårbar rutin för HVO, transporter, material, klimatdata och sociala krav.
- Lägg tillstånd, säsongsbegränsningar och myndighetsbeslut som aktiviteter i tidplan och riskregister.
- Granska långa etableringsavstånd, boende, vinterproduktion och lokala leverantörskedjor i kalkylen.
Läs även vår geografiska guide till stora svenska infrastrukturprojekt och jämförelsen Ostlänken vs Västlänken. För digitalt anbudsarbete finns guiden AI för ritningar, mängdning och anbud.
Ett projekt som måste styras i etapper och som ett system
Norrbotniabanan är inte ett enda bygge som startar samtidigt längs 27 mil. Den är en kedja av järnvägsplaner, tillstånd, entreprenader och tekniksystem som mognar i olika takt. Framgången avgörs därför både på varje arbetsplats och i gränssnitten mellan mark, bro, kraft, BEST, miljö och framtida trafik.
För branschen skapar det en lång marknad med stora volymer. Det ställer samtidigt höga krav på verifierbar hållbarhet, realistiska produktionsfönster och förmåga att planera resurser över långa avstånd och många år.
Vill ni bedöma kommande arbetspaket, bygga partnerstrategi eller stärka projektstyrningen inför ett anbud? Boka ett första samtal eller skriv till hello@karlhtholding.com.
